在山巅架起绿色电力通道
来源:潍坊日报  日期:2026年08月13日

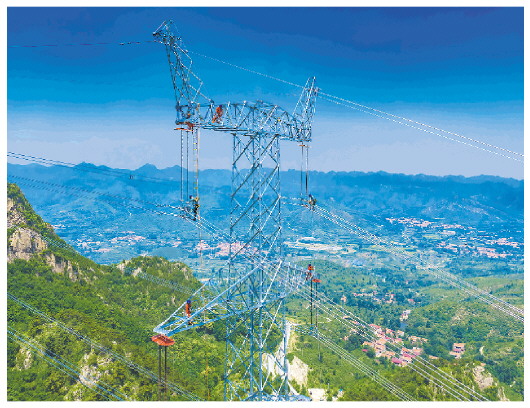

  山东五洲电气有限公司施工人员在临朐抽蓄500千伏送出工程建设中开展组塔作业。 通讯员 王一珺 摄

眼下正值夏季用电高峰,空调普遍开机,山区的大棚温控、乡村各企业加工车间等满负荷运转,共同推动用电负荷持续攀升。近日,临朐抽水蓄能500千伏送出工程顺利完成全线施工,这条在临朐群山中穿行的银色输电线路,为国网新源潍坊抽水蓄能电站后续机组并网发电打通了关键电力通道,更为今后多年的区域用电保障筑牢了坚实根基。
  在这场历时一年、征服险峻山地的建设攻坚战中,由本土企业山东五洲电气有限公司牵头组织的施工团队,依托多项全省首创施工装备与工艺,刷新了山东复杂山地电网施工纪录,为区域山区电力工程树立了全新建设标杆。
   挑战极限:
  在“90%山地”间架起金桥

  这条线路全长45公里,覆盖临朐9个乡镇、21个自然村,是潍坊抽水蓄能电站连通全省500千伏主网的核心电力“大动脉”,有效补齐了潍坊西南部供电网架短板。全线山地和丘陵占比高达90%,最大高差达到380米,建设条件极为苛刻。
  “有的塔位就在百米悬崖边缘,施工难度超出了预期。”项目现场负责人刘琮说,为了在绝壁上稳住铁塔基座,建设团队逐个塔腿校核,通过精密测算解决了同基基础塔腿最大14米的高差难题,让基座如同树根一样固定在岩石上。
  整条线路还涉及40多次复杂的电力及路网跨越。最引人注目的一幕,发生在与1000千伏特高压线路的交汇处。新建线路需从特高压导线下方穿过,净空距离仅13米,施工难度非常高。在极强感应电的环境下,技术团队凭借精准的组织与防护,实现了“毫米级”的安全跨越。
   科技加持:
  从“人拉肩扛”到“智能建造”

  走进建设现场,传统的“人海战术”已被现代化的机械装备所取代。
  面对山高路险、物料运输难的“硬骨头”工程,施工团队牵头组建了“重载无人机集群”。4架载重100公斤级的重载无人机化身“飞天驼队”,在群山间往返飞行,累计转运材料650余吨,将人工基础施工工期缩短了一个半月,也最大限度地保护了当地的森林生态。
  此外,该项目在全省率先引进全地形四轴130吨大型吊车、地脚螺栓电动紧固扳手等一系列智能化设备,深化无人机多场景应用,运用X光探伤实现关键部位全覆盖检测,让这项传统基建工程充满“科技范儿”。施工团队依靠多年山地电网建设积累,通过机械化减人、智能化提质路线,高效攻克了各类山地施工难题。
   绿色赋能:
  守护万家灯火与绿水青山

  临朐抽蓄500千伏送出工程不仅是一项技术挑战,更是一项民生工程、生态工程。
  潍坊抽水蓄能电站总装机120万千瓦,如同城市电网巨型储能缓冲仓,夜间储存风电、光伏富余清洁电能,在三伏酷暑、节假日用电高峰及时释放电力,可及时平抑用电负荷波动。电站首台机组将于今年12月投产,2027年全站全面建成后,每年可提升山东新能源消纳4130兆瓦,减少二氧化碳排放约51.9万吨,稳定可靠的绿色电力将覆盖城区、乡村与田间,持续保障居民日常、特色种植、小微企业生产用电,长期护航全市绿色低碳发展。
  施工阶段,建设团队提前对接沿线村镇,错峰开展跨农线停电作业,优先吸纳本地村民就近务工,最大限度降低了施工对农户灌溉、群众日常生活的影响。同时,严格执行“环水保”相关要求,同步开展生态修复,实现了“建设一项工程,保护一片绿水青山”。
  从第一基基础开挖到顺利竣工,建设者们用汗水和智慧在临朐大地上镌刻了一座电力丰碑。如今,这条山巅绿电通道稳定运行,持续为企业群众迎峰度夏输送绿色动能,随着抽水蓄能电站后续机组陆续投产,更多清洁能源将流向千家万户,为助力山东省实现“双碳”目标注入源源不断的动力。
