准备“热身”!高新供暖倒计时!
来源:虹新闻记者郭鑫、杨涛,高新区城管中心  日期:2023年10月12日
2023供暖季
马上就要开始了

连日来
高新区各供热企业积极行动
有序筹备供暖各项事宜
确保“暖流”准时入户
现场一

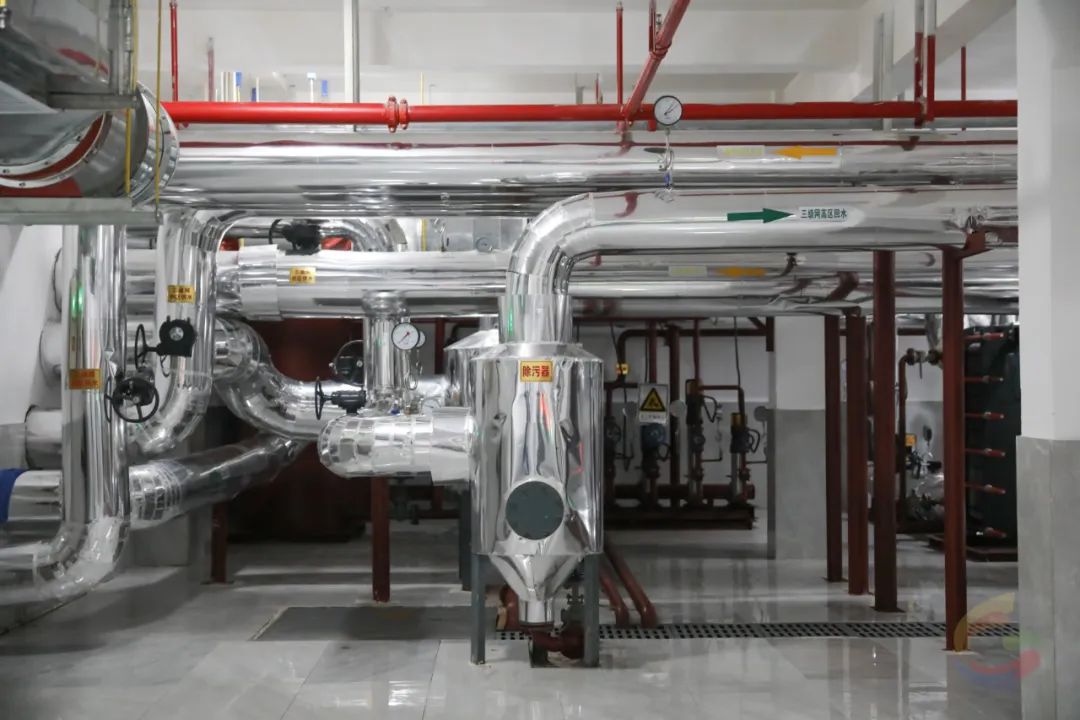

供热系统冷态调试

近日,记者从山东高创热力有限公司的智慧供热平台上看到,技术人员正在对志远首站运行情况进行调试,通过智慧平台,监控中心可以查看志远首站和各换热站运行的实时数据、通讯状态、阀门状态等情况。



今年,高创热力新增上网面积40万平方米,总上网面积为1557万平方米,预计新增供热面积27万平方米,总供热面积为863万平方米。

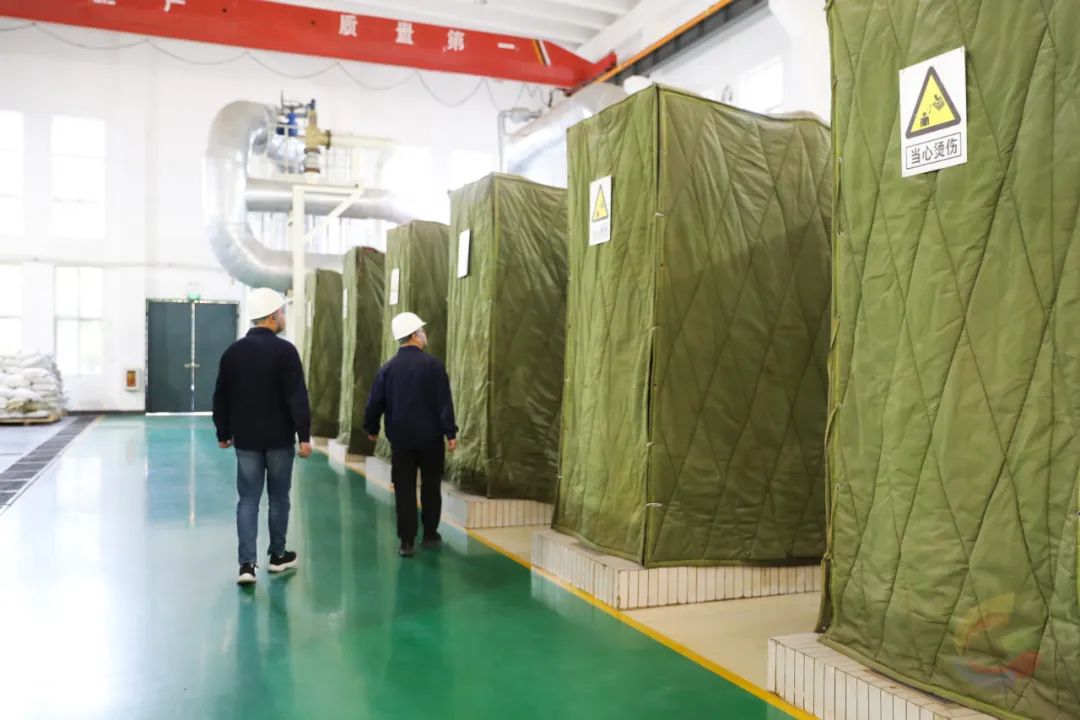

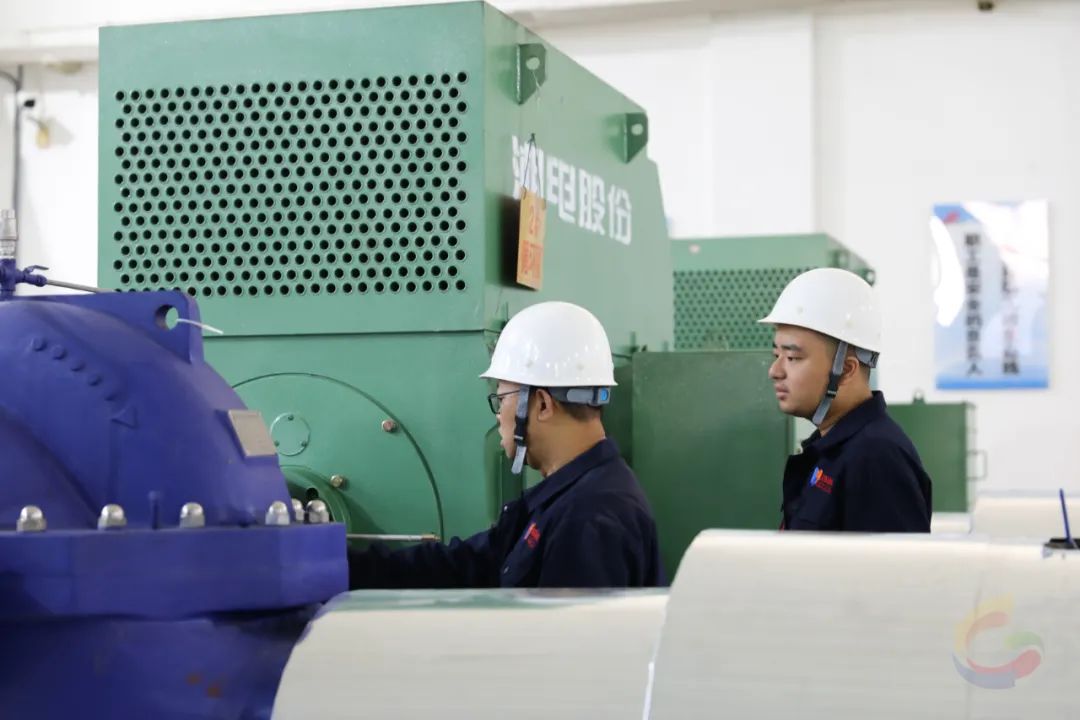

山东高创热力有限公司监控中心运行班长杜启永说:“目前,公司正在进行志远首站及辖区小区换热站的冷态调试,如果发现设备故障或电器仪表异常情况,及时安排工作人员进行维修处理。”


自上个采暖季结束后,高创热力制定了《年度维检修、改造计划》,围绕供热系统存在的问题以及用户意见反馈,按照计划对所有水泵、电机、阀门、换热器等设备进行认真维护,对部分管网和换热站设备进行改造或更换。目前,各小区热力工作人员也加大巡检频次,对发现的各类问题及时进行处置,确保供热设施安全平稳运行。


杜启永介绍,目前主管网充水已经完成,各小区供热系统的充水试压、冷态调试等一系列工作正在有序推进,预计10月20日之前全面具备供热条件,为今冬按时供暖做好充分准备。



现场二

新换热站完成建设 管网铺设中

在世茂云图二期供热设施施工现场,记者看到,潍坊五岳热力有限公司的工作人员正在铺设热力管网。


潍坊五岳热力有限公司换热站站长陈国旭介绍,世茂云图二期工程项目包括换热站、一级管网、二级管网,目前换热站、一级管网已建设完成,二级管网已完成80%。

据了解,今年五岳热力在高新区新增供热面积约200万平方米,预计今年供热面积达1170万平方米,此外,各小区注水试压工作基本完成。同时,各换热站工作人员也加强巡检,做到供暖问题早发现、早处理,全力保障设备设施运转正常。


“新增小区供热项目中,换热站已全部建设完成,现阶段正在铺设二级管网,我们现在也是加班加点赶进度,计划在10月20日前完成施工,并具备供热条件。”陈国旭说。


高新区



确保10月中旬全部完成



前期,高新区各热企积极开展“冬病夏治”工作,完成检修维护管网280公里,整改问题430余处(个)。目前,市政主管网已注水完成;现有换热站电气设备、网络调试以及打压试水工作已完成;新建换热站、小区管网工程正在加紧收尾;各企业已完成极寒天气、大范围停热等应急预案编制,建成应急队伍8支人员118人。

据了解,今年高新区市政集中供热总入网面积约3600万㎡,比上年新增入网用户约100万㎡,今冬实际供热面积将达2050万㎡,比上年增加约50万㎡,覆盖全区约370余个居民小区、20万余户居民。


高新区城管中心公用事业科工作人员高修华说:“我们会加强工作调度,督促各热力公司对管网、热力站等供热设施进行检修调试,加快推进供热工程收尾,确保10月中旬全部完成,同时修订完善应急预案,做好群众咨询、投诉处置,充分利用好智慧供热平台,强化网格化、精细化管理,不断提升供暖服务水平,有效保障供暖质量。”

在此提醒广大市民

随时留意家中暖气和管件状态,发现漏水及时与辖区供热企业报修。




责任编辑: 马汶君
